近日,衢山岛上传来“绿色动能”新进展——衢山风电场改造升级项目正式进入新建风机吊装阶段,承建单位紧盯作业“窗口期”,有效组织施工,有望春节前全容量并网发电。

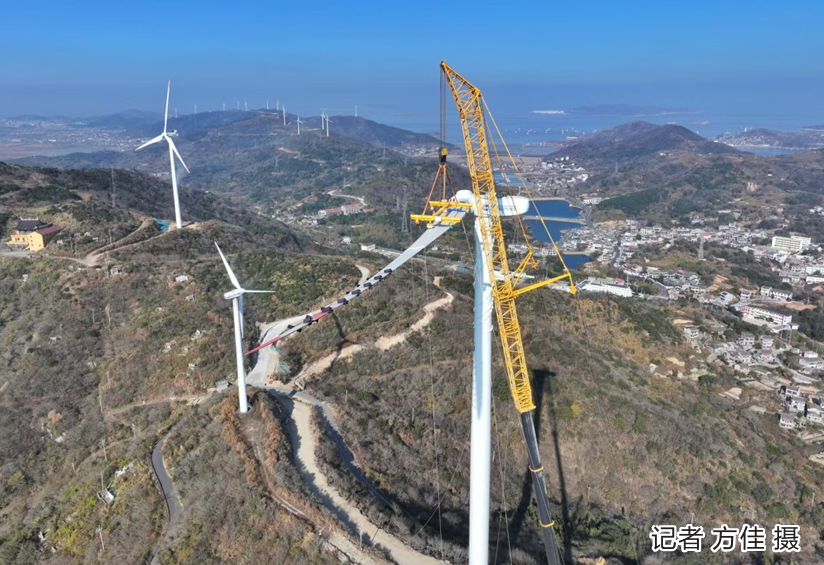

在赛丽风电3号风场原41号风机机位上,赛丽风电“以小改大”升级项目首台14号风机正在进行主体吊装作业。目前,该风机第一片叶片已在山脊上完成吊装前准备,正待风速降至8米/秒以下,符合施工规范要求后进行吊装。
衢山风电场改造升级项目拟拆除原一期48台老旧风机,精选17个机位、上新6.25兆瓦机组。其轮毂高达110米,风轮直径为190米,单支叶片长89米。为了确保叶片安全顺利吊装,项目施工采用2600T主吊+多台辅吊联动作业。浙江赛丽风力发电有限公司生产副总贺贤杰表示,该机组整体包括塔筒、机舱、轮毂和叶片等部件,重量极大,其中第一节塔筒就达100余吨。因此对吊装作业要求极高,在风速控制方面尤为严格,绝不能有丝毫超出。
海岛施工环境复杂,施工团队多管齐下,相继克服运输道路狭窄、气流复杂多变等挑战,将设备预装、线路敷设与吊装准备等工作并联推进。在各项条件允许的情况下,预计平均5天可完成一座新机组的整体拼装。贺贤杰说,此次升级后单机容量由0.85兆瓦提升至6.25兆瓦,一台新机组相当于7台原有机组;除3号风场外,公司另两个风场也正同步推进道路改造工作。
据了解,17台新风机计划于2026年春节前全容量并网,届时,年发电量达3.4亿kWh,每年节约标煤10.3万吨,减少二氧化碳排放量28万吨。
